首页 >> 商洛 >> 正文

西气东输三线中段工程商洛段收官在即,预计9月26日试通气

2025年09月23日 10:01  商州融媒

西气东输三线中段(中卫—吉安,简称“西三中”)是国家重点项目,也是中亚天然气进口重要通道,更是落实习近平总书记提出的“四个革命、一个合作”能源安全新战略的重要政治工程,对保障我国天然气供应安全、改善沿线能源与环境、推动经济发展意义重大,还被列入国家石油天然气基础设施重点工程清单及陕西“十四五”重大项目。目前,商州段已经进入收尾期,商洛全段9月26日将迎来试通气。

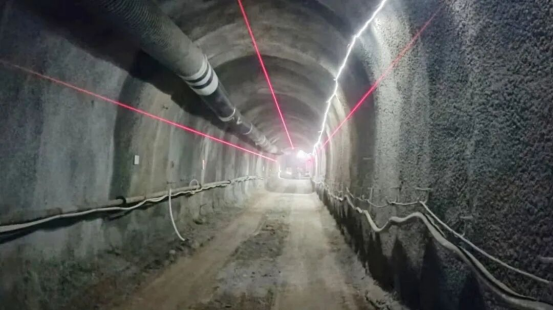

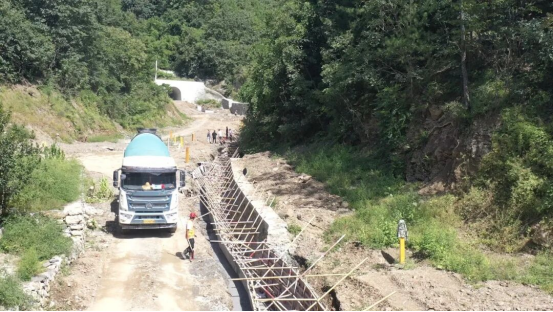

近日,记者走进商州区金陵寺镇郝庄村刘家沟隧道出口施工现场,一派繁忙景象映入眼帘,施工便道两侧排水沟正加紧进行混凝土浇筑。“目前,已完成所有管道铺设,正在推进道路和植被恢复。”四川石油天然气建设工程有限责任公司西气东输项目外协部部长谭超介绍,施工团队始终坚持“随挖随填、分层压实”工艺,目前,商州段管道(含隧道)铺设已全部完成,管道沿线植被恢复工作也在有序推进。

工程建设不仅注重进度与质量,更将民生保障同步落地。郝庄村村民胡启传家有林地、草木地及耕地累计约1.2亩涉及临时用地。工程开工初期,商州区西气东输项目协调办便搭建起“政府+施工方+农户”协同机制,通过逐户走访、定制专属方案推进相关工作。“我知道西气东输是国家大事,本该全力配合,但一开始涉及用地和房屋拆迁,心里还是很担心。现在到了收尾阶段才发现,之前的顾虑都是多余的。”胡启传笑着说,“如今自家被占用的土地正陆续恢复,补偿款已到账,按照镇上‘统规自建’政策建设的新房主体也即将完工,马上就开始装修。”

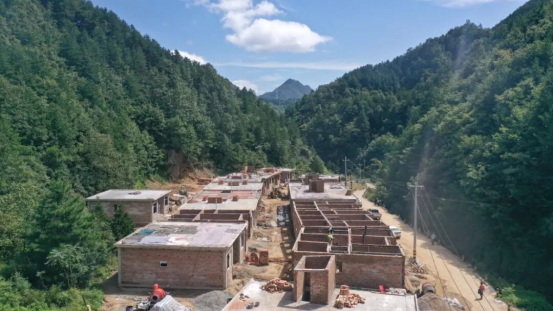

“西气东输项目房屋拆迁涉及郝庄村26户群众安置,目前‘统规自建’房屋主体已基本竣工。”金陵寺镇副镇长赵录亮表示,在商州区西气东输项目协调办的指导及相关部门的大力支持下,金陵寺镇党委、镇政府严格按照“统规自建”模式推进安置工作,全过程进展顺利。而金陵寺镇的推进成效,正是商州护航西气东输建设的生动缩影。

西气东输三线中段工程陕西段线路全长506.62公里,途经宝鸡、咸阳、渭南、西安、商洛5市14个县区,共设置5座站场。其中,商洛市境内线路全长180.55公里。地处陕东南秦岭腹地的商州区,是工程陕西段的重要途经地,辖区内线路全长82.13公里,隧道长度38.04公里,线路长度44.09公里,管径达1219毫米,设计年输气量超300亿立方米,线路起点位于牧护关镇秦关社区,终点止于夜村镇甘河村,涉及7个镇(街道)。

为全力保障西气东输项目建设顺利实施,商州区委、区政府高度重视,成立了西气东输三线工程商州段项目征地拆迁环境保障协调领导小组,并组建了办公室。商州区西气东输项目协调办始终坚持秦岭保护与工程建设两手抓、同推进,始终将环境保障与民生保障融入建设各环节,推动相关镇(街道)施工点同步推进。同时,加强与各镇政府(街道办事处)、施工单位的协调沟通,梳理征迁问题并及时解决;涉及镇政府(街道办事处)高度重视征迁工作,主要领导亲自部署,抽调精干力量深入村组与工地,督促村(社区)干部压实责任,加快清登工作,及时兑付征迁补偿款,排查化解矛盾纠纷,确保工程顺利进场。

由于商州段线路途经秦岭山区,地形起伏剧烈,地貌以中低山、沟谷为主,地表错综起伏、河谷深切,工程需穿越秦岭余脉,涵盖林地、耕地、河流等复杂地貌,建设过程中面临诸多技术难题。为此,建设团队采取隧道、沿线、站厂同步施工模式,针对秦岭自然保护区工程难题,国家管网等单位精准施策。隧道施工坚持“一隧一案”:莲花山隧道邀请专家会诊,采用悬臂掘进机作业和支护参数灵活调整等措施,有效降低了围岩超挖,提高了施工进度;管家坪1号隧道遵循“短进尺”等原则,实时监测保安全。管道焊接上,联合攻关研制全位置钨极氩弧自动焊装备,开发新焊接工艺,实现15°至30°大坡度无断点焊接。压缩机组方面,东方电气与国家管网合作,推出20兆瓦级国产化机组,关键部件首次实现国产化……通过一系列创新技术与施工方法,成功破解各类挑战。

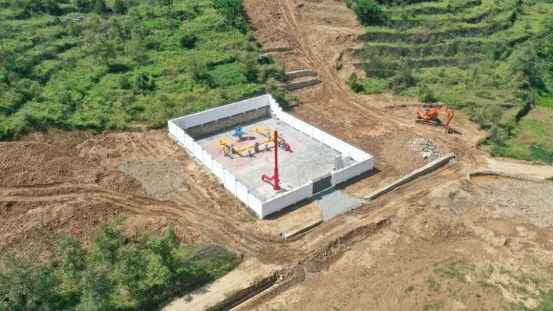

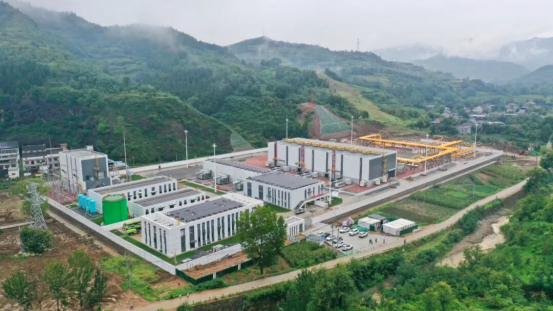

截至目前,商州段32座隧道、6处顶管穿越河流公路、3座阀室(分别位于三岔河镇、金陵寺镇、刘湾街道)、1处商洛分输压气站(位于夜村镇洞底村)及27.4公里110kV高压输电线路已全部建成,正处于调试阶段。“随着西气东输正式通气的临近,商州将借助清洁能源优势,推动当地产业绿色转型,让这条能源通道既成为保障供应的‘能源动脉’,又成为招商引资的新引擎,为商州高质量发展注入持久动力。”商州区西气东输项目协调办副主任李小斌说。

责任编辑:yuki
